СТРУЈА ИЗ ВЕТРОПАРКА ОД СЕПТЕМБРА 2024: Припремни радови у атару више пожаревачких села и у огранку ТЕ-КО "Костолац"

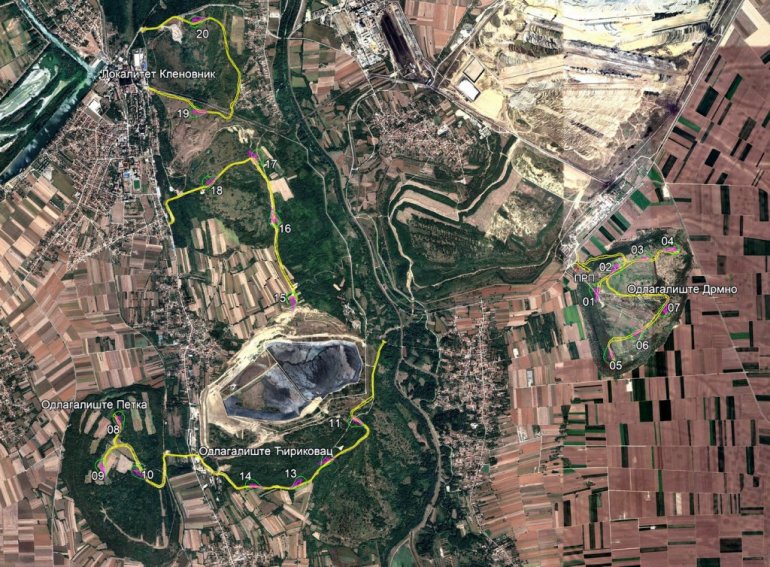

ПОЧЕТАК припремних радова за изградњу ветропарка "Костолац" - снаге 66 мегавата, у атарима села Ћириковац, Кленовник, Петка и Дрмно - обележила су геомеханичка истраживања тла, која подразумевају и бушотине на местима где је планирано постављање ветрогенератора, трафостанице и прикључног разводног постројења.
Поменута истраживања неопходна су јер би требало да покажу квалитет и стабилност тла, те укажу на потенцијалну појаву подземних вода. По њиховом окончању, на основу добијених резултата, обавиће се и пројектовање...
- Очекује се да израда темеља ветростубова почне у фебруару наредне године - каже руководилац пројекта Предраг Ђорђевић. - Планирано је 20 ветрогенератора и 20 стубова, те изградња трафостанице, разводног постројења и унутрашње кабловске мреже. А, прави на реду су разводно постројење и трафостаница, који ће се налазити на локацији Дрмно, док је започета изградња путева предуслов за физички прилаз свакој позицији ветрогенератора.
Опрему ће, сходно уговору потписаном у априлу, за 103,7 милиона евра испоручити фирма "Сименс Гамес". Њен транспорт обављаће се специјалним камионима са 10 осовина, дугачким око 60 метара - трасом од луке Смедерево до сваке од четири локације. Рок за завршетак свих радова истиче у септембру 2024, када би комплетно постројење требало да буде пуштено у рад. потом на ред долази прибављање употребне дозволе...
Студијом оправданости предвиђено је да годишња производња премаши 150 милиона киловат-сати струје.
ПИЛОТ-ПРОЈЕКАТ "ЕПС"
ИЗГРАДЊА ветропарка "Костолац" представља пилот-пројекат ЕПС - први таквог типа који реализује ово предузеће.
- Добро је што у огранку ТЕ-КО "Костолац" имамо велики простор, око пет квадратних километара земљишта које је у власништву "Електропривреде Србије", што је један од предуслова за подизање постројења у којем ће се енергија добијати из обновљивих извора - истиче Предраг Ђорђевић.
СТУБОВИ
СТУБОВИ са ветрогенераторима, рачунајући и њихове пропелере, достизаће висину од око 180 метара, а биће постављени на простору затворених површинских копова и одлагалишта огранка "ТЕ-КО Костолац".
Препоручујемо
ВЕТРЕЊАЧE МАМЕ ГОСТЕ: Ветропарк "Алибунар" постао туристичка атракција
09. 12. 2022. у 06:33
ИСПЛАЋЕНА И ПОСЛЕДЊА РАТА: Лесковац испунио обавезе из репрограма дуга према ЕПС-у
21. 12. 2022. у 20:45
МЕРКЕЛОВА ПРОГОВОРИЛА О ПУТИНУ: Једну ствар посебно истакла - "Имао је осећај за то"
БИВША немачка канцеларка Ангела Меркел описала је у својим мемоарима први сусрет Доналдом Трампом, а такође је говорила о руском председнику Владимиру Путину и Украјини. Одломке из књиге објавили су немачки медији.
21. 11. 2024. у 11:45
РУСИЈА ПОСТАЛА ГЛАВНИ "ИГРАЧ" У ЕВРОПИ: Ово се десило први пут од пролећа 2022. године
РУСИЈА је у септембру први пут од пролећа 2022. постала главни снабдевач гасом Европске уније, преноси РИА Новости, позивајући се на податке Евростата.
21. 11. 2024. у 11:32
МНОГИ НЕ ЗНАЈУ: Шта кнез Михаило показује прстом
СПОМЕНИК кнезу Михаилу Обреновићу на Тргу републике постао је главно градско састајалиште Београђана и њихових гостију. Међутим, од многих ћете чути да се састају не код Кнеза већ “код коња”.
21. 11. 2024. у 09:47
Коментари (0)
